Comprendre les étapes
clés du projet

La réalisation d’un parc éolien ne s’improvise pas : elle s’inscrit dans un temps long. En moyenne, cinq à huit ans s’écoulent entre l’identification d’un site favorable et la mise en service d’éoliennes.


Cette phase de développement est jalonnée de nombreuses étapes, dont l’objectif est d’adapter au mieux le projet au territoire d’accueil, à son environnement et au paysage, en lien avec les élus locaux et les habitants.


Les projets éoliens sont très encadrés par la loi : pour qu’un parc voit le jour, il doit obtenir une autorisation environnementale. Seul le préfet est habilité à la délivrer, après l’analyse par les services de l’État des études menées sur le terrain et de la qualité technique du dossier.

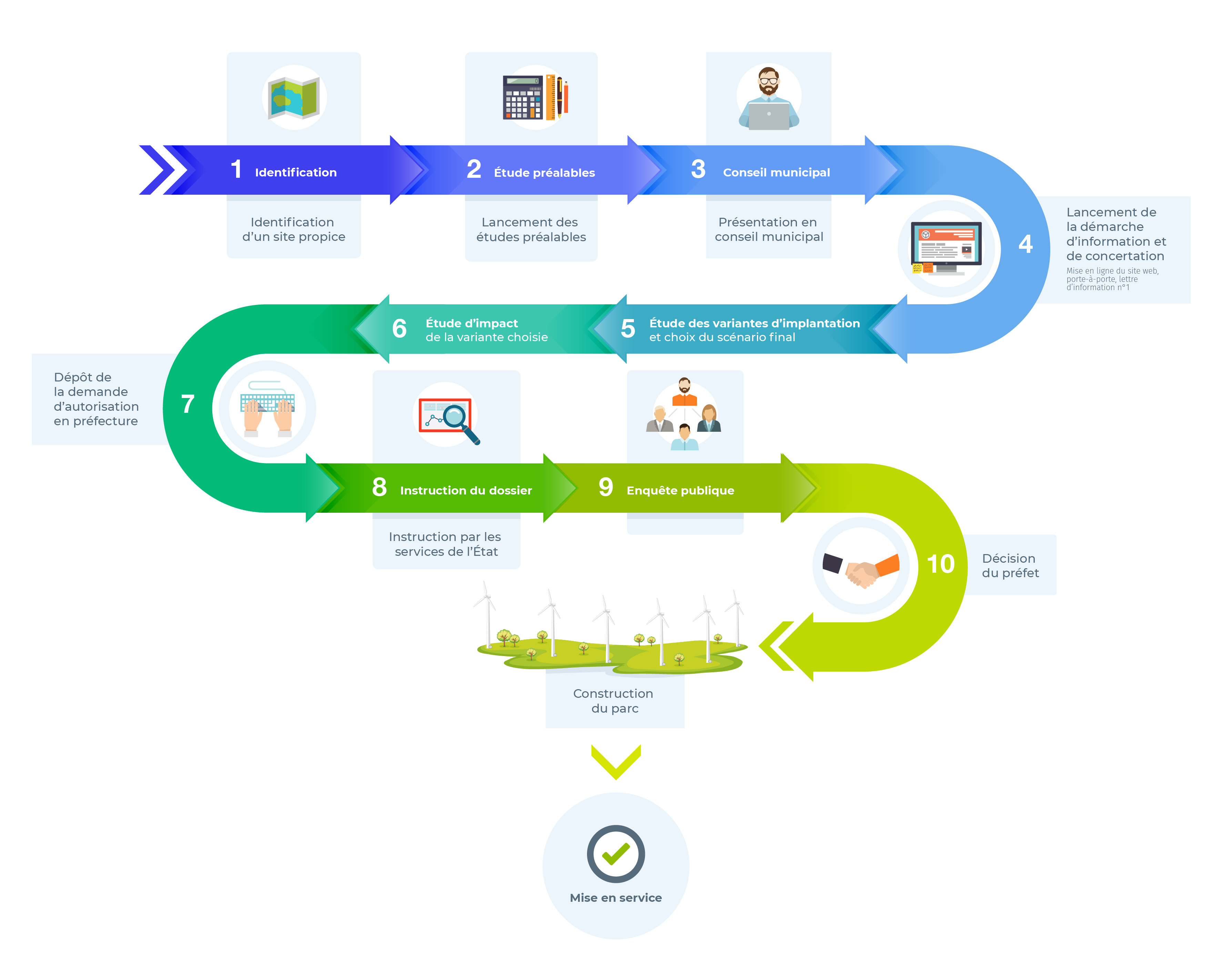

Le développement d'un projet éolien

LES ÉTUDES PRÉALABLES

L’implantation d’un parc éolien implique la réalisation d’une série d’études menées par des experts indépendants pour garantir la neutralité de leurs analyses.

Elles sont prises en compte pour déterminer le nombre, la puissance et la hauteur des éoliennes à installer, ainsi que plusieurs scénarios d’implantation potentielle. Ces études permettent ainsi de concevoir un projet adapté au territoire et respectueux de son environnement et du paysage, en appliquant la logique ERC.

QU’EST-CE QUE C’EST, LA SÉQUENCE ERC ?

La logique ERC consiste à éviter au maximum les impacts du futur parc éolien sur le territoire, à les réduire s’il n’est pas possible de les éviter, et à les compenser s’il est impossible d’appliquer les deux premières actions.

ÉVITER C’EST PAR EXEMPLE…
commencer les travaux en dehors des périodes de nidification, ne pas installer d’éoliennes dans des espaces où certains rapaces font leur nid, où des chauves-souris transitent, ou encore sur des zones humides...

RÉDUIRE C’EST PAR EXEMPLE…
baisser la vitesse de rotation des éoliennes (les « brider ») pour diminuer le bruit, planter des haies pour masquer visuellement l’infrastructure et rendre le paysage le plus harmonieux possible, équiper les éoliennes d’effaroucheurs et de capteurs pour préserver les oiseaux…

COMPENSER C’EST PAR EXEMPLE...
enfouir les lignes électriques de la commune, replanter des haies, créer des ilots de biodiversité…

L'étude de gisement de vent

L'OBJECTIF

Cette étude permet de mesurer avec précision la vitesse et l’orientation des vents. Ces données techniques permettent de confirmer le potentiel identifié sur le site, et de déterminer les modèles d’éolienne les plus adaptés pour optimiser la production d’électricité. Le mât de mesure sera installé avant l’été et mesurera 100m de hauteur.

Outre l’étude des vents, dont les caractéristiques sont déjà bien connues, ce mât permettra aussi d’examiner l’activité des chauves-souris sur le site, afin d’adapter le projet de manière à les préserver.

L'étude paysagère

L'OBJECTIF

L’étude paysagère, qui s’étalera du début du mois de mai à la fin de l’année 2023, consiste à étudier le contexte paysager du projet et les effets du futur parc éolien sur celui-ci. Elle est réalisée à différentes échelles, jusqu’à 20 km autour de la zone d’implantation potentielle. Elle permet de recenser les unités paysagères, le relief, les éléments remarquables du patrimoine naturel et culturel, les lieux de vie ou encore les sites touristiques du territoire, afin d’évaluer leur sensibilité à la présence des futures éoliennes.

Sur la base de ces éléments, le bureau d’études élabore des recommandations en matière d’intégration paysagère. Des photomontages sont également réalisés depuis différents points de vue du territoire, pour rendre compte de manière très visuelle de l’impact potentiel du projet sur son environnement proche et plus éloigné. Ces éléments sont ensuite pris en compte pour choisir l’implantation finale des éoliennes.

L'étude acoustique

L'OBJECTIF

L’étude acoustique sera réalisée entre les mois de septembre et décembre 2023.

Les émissions sonores des éoliennes sont très réglementées. En France, elles ne doivent pas ajouter au bruit ambiant plus de 5 décibels le jour et 3 décibels la nuit. L’étude acoustique consiste à mesurer le niveau sonore actuel grâce à la pose de sonomètres auprès d’habitations situées à proximité de la zone d’implantation potentielle. Des modélisations sont ensuite effectuées pour simuler les émissions sonores des futures éoliennes.

Une fois les machines en service, une nouvelle campagne de mesures sera réalisée pour confirmer ces simulations et vérifier le respect des seuils réglementaires. Dans le cas où ils viendraient à être dépassés, des plans de bridage - permettant de réduire la vitesse de rotation ou d’arrêter ponctuellement les éoliennes - seront obligatoirement mis en place pour diminuer l’impact sonore.

L'étude environnementale

L'OBJECTIF

L’étude environnementale, réalisée en 2023, consiste à recenser toutes les espèces animales et végétales présentes sur le site et à ses abords. Cet inventaire est réalisé sur une année complète, correspondant à la durée d’un cycle de vie tout au long des saisons. Ce diagnostic permet d’identifier les principaux enjeux environnementaux et d’éviter d’implanter les éoliennes dans les zones les plus sensibles.
